ダッシュボードの概要

ダッシュボードはプログラム/プロジェクト/チームのデータをグラフや集計値として可視化し、俯瞰して状況を把握できる画面です。

ダッシュボードを使うことで、問題の早期発見やスムーズな意思決定を実現できます。
ダッシュボードでは以下のような操作、確認が可能です。

ダッシュボードの表示

アクセスするには、サイドメニューの[ダッシュボード]をクリックします。
このとき、プログラムを選択している場合はプログラムのダッシュボード、プロジェクトを選択している場合はプロジェクトのダッシュボードが表示されます。

ダッシュボードの構成

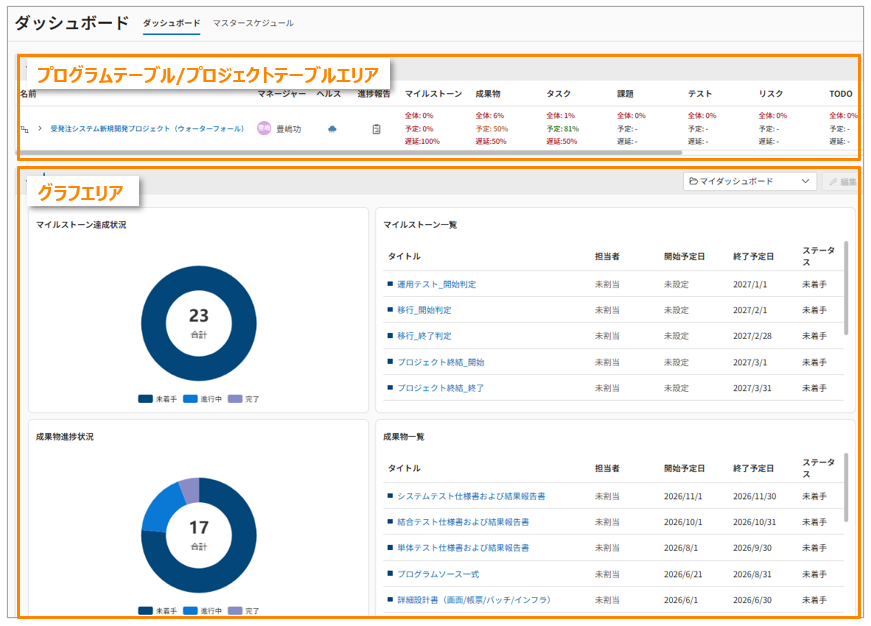

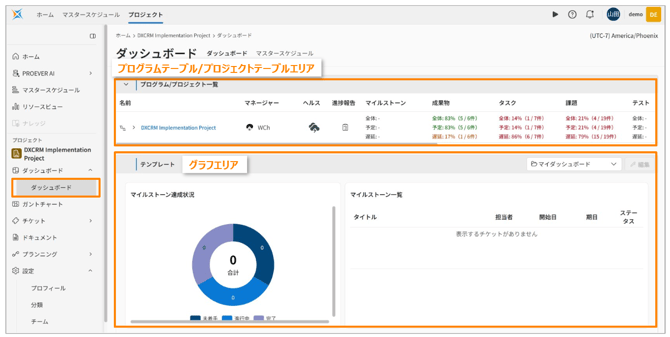

ダッシュボード画面は2つの主要なエリアで構成されています。

  1. プログラムテーブル/プロジェクトテーブルエリア
    1. 選択したプログラムもしくはプロジェクトの基本情報や、プログラム/プロジェクト/チームの状況、チケットの定量的な情報を表示します。
  2. グラフエリア
    1. チケットの定量的な情報をグラフ化して表示します。表示するグラフは追加/削除/編集ができるため、プロジェクト特性に合わせてカスタマイズが可能です。

ヘルス状況の確認

プログラムテーブル/プロジェクトテーブルエリアでは、登録されたチケットの情報をもとにプログラム/プロジェクト/チームの状況を5段階で評価し、ヘルス状況として表示します。

プロジェクトのヘルス状況算出ロジック

プロジェクトのヘルス状況は、プロジェクトに登録されたチケット数をもとに算出します。

チケット分類ごとに後述する評価項目の点数付けを行い合計点数を計算します。
この合計点を100点満点に換算した総合スコアを算出した結果をもとに5段階に評価します。

評価結果 総合スコア定義
90点以上
  80点以上90点未満
70点以上80点未満
50点以上70点未満
50点未満

チケット分類ごとに以下の評価項目で点数付けを行います。

評価項目 点数定義 備考
予定進捗率

完了数(実績)/完了数(予定)の割合が

  • 90%以上の場合2点
  • 80%以上90%未満の場合1点
  • 80%未満の場合0点

完了遅延率

期限切れ数/完了数(予定)の割合が

  • 10%未満の場合2点
  • 10%以上20%未満の場合1点
  • 20%以上の場合0点

未着手率

未着手数/未完了数の割合が

  • 30%未満の場合2点
  • 30%以上60%未満の場合1点
  • 60%以上の場合0点
チケット分類「マイルストーン」「タスク」「成果物」は評価対象外
着手進捗率

着手数(実績)/着手数(予定)の割合が

  • 90%以上の場合2点
  • 80%以上90%未満の場合1点
  • 80%未満の場合0点
チケット分類「マイルストーン」は評価対象外
着手遅延率

着手遅延数/着手数(予定)の割合が

  • 10%未満の場合2点
  • 10%以上20%未満の場合1点
  • 20%以上の場合0点


下記の場合はヘルス状況算出の計算対象に含みません。

  • 終了したフェーズチケットの配下のチケットは計算に含みません。
  • チケットが1件も登録されていないチケット分類は計算に含みません。



プログラムのヘルス状況算出ロジック

プログラムのヘルス状況は、下層に紐づけられたプログラム/プロジェクトのヘルス状況をもとに算出します。

下層のプログラム、プロジェクトの総合スコアの平均値から5段階に評価します。

評価結果 総合スコアの平均値
90点以上
80点以上90点未満
70点以上80点未満
50点以上70点未満
50点未満

インテグレーションが設定されたプロジェクトには、アイコン[image-png-Sep-02-2025-09-58-12-0519-AM]が表示されます。

これにより、インテグレーション未設定のプロジェクトと区別することができます。
